近日,江北区悦湾公园清湾撬燃气工程项目顺利完成通气置换,正式并入市区供气管网,进入备用保供状态。该项目仅用28天高效完成主体施工,并于2026年7月顺利通气投运,为区域能源保供再添坚实屏障。
为应对冬季用气高峰带来的管网压力,公司坚持“早部署、早准备、早落实”原则,全面摸排城市管网运行瓶颈,明确清湾撬调压站投运是削峰减压、提升区域供气能力的核心抓手。为此,公司协同对接政府部门与设计单位,同步敲定项目选址、优化施工设计、逐项落实通气条件,确保工程能够顺利推进。

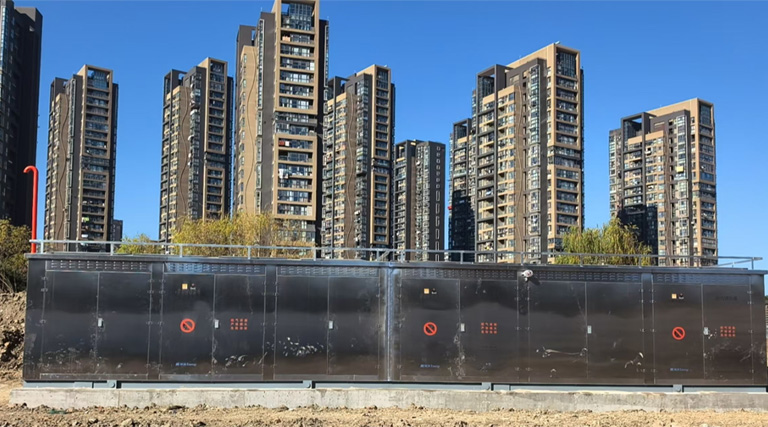

该项目配套的调压设备设计流量达12000Nm³/h,整体自重高达17吨,是支撑片区供气扩容的“能源巨锚”,设备安装要求底座与土建基础地脚螺栓精准对位,容差近乎为零,施工精度、吊装作业难度极大。
为攻克施工难点,公司成立工作专班全程驻场管控。开工前多次实地踏勘,定制专项吊装安装方案;施工阶段联动设备原厂技术团队、专业测绘班组,对设备基础分区反复复测校准,精准锁定安装基准,从源头消除对位偏移风险。全体施工人员抢抓有利施工窗口期,攻坚克难、精工细作,高标准完成重型设备就位安装任务。
经过连续奋战,清湾撬设施正式纳入市区供气管网运行体系,能够有效缓解市区核心区域高峰时段供气压力,大幅提升区域供气稳定性与供气容量,将为沿线居民及工商业用户提供更加稳定、安全、充足的天然气供应保障,切实护航市民温暖过冬、企业平稳生产。

(蓝光公司 城西分公司 袁相宇 冯燕)
